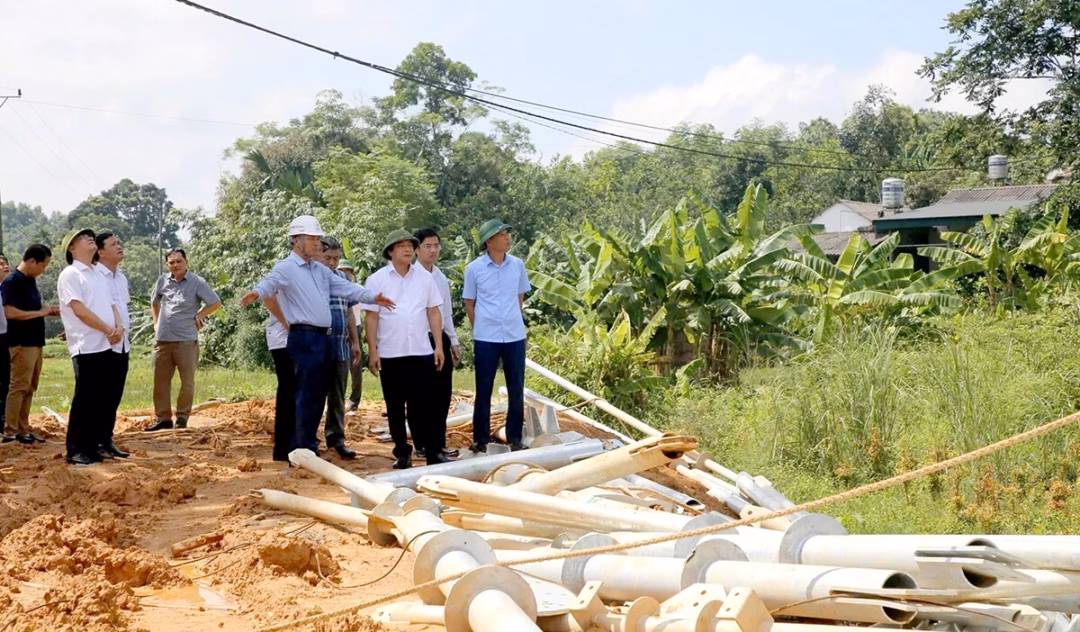

Phú Thọ đốc thúc giải phóng mặt bằng dự án đường dây 500kV Lào Cai – Vĩnh Yên

bởi Linh

Phó Chủ tịch UBND tỉnh Phú Thọ Nguyễn Mạnh Sơn vừa tiến hành kiểm tra thực địa và nghe báo cáo về tiến độ công tác giải phóng mặt bằng (GPMB) Dự án Đường dây 500kV Lào Cai – Vĩnh Yên, đoạn tuyến đi qua tỉnh Phú Thọ cũ. Dự án này đã được Thủ tướng Chính phủ chấp thuận chủ trương đầu tư và giao Tập đoàn Điện lực Việt Nam (EVN) làm chủ đầu tư, với yêu cầu hoàn thành thi công và đóng điện trước ngày 19/8/2025.

Đại diện các xã báo cáo về tiến độ GPMB của dự án.
Đại diện các xã báo cáo về tiến độ GPMB của dự án.

Đoạn tuyến dự án qua địa phận tỉnh Phú Thọ cũ hiện nay là 8 xã, với 94 vị trí móng cột đã hoàn thành bàn giao mặt bằng. Tuy nhiên, vẫn còn một số khó khăn vướng mắc cần giải quyết để đảm bảo tiến độ dự án. Tại buổi làm việc, lãnh đạo các sở và 8 xã trên địa bàn tỉnh Phú Thọ cũ có dự án đi qua đã báo cáo tiến độ dự án, những khó khăn vướng mắc cần giải quyết cũng như các đề xuất, kiến nghị cần triển khai để dự án bảo đảm triển khai đúng tiến độ.

Đại diện Sở Tài chính cho ý kiến về công tác đền bù.
Đại diện Sở Tài chính cho ý kiến về công tác đền bù.

Phó Chủ tịch UBND tỉnh Nguyễn Mạnh Sơn nhấn mạnh, Dự án Đường dây 500kV Lào Cai – Vĩnh Yên là dự án trọng điểm Quốc gia, vì vậy các đồng chí Bí thư, Chủ tịch UBND các xã có dự án đi qua phải tập trung chỉ đạo quyết liệt các bộ phận chuyên môn, các tổ chức đoàn thể tuyên truyền, vận động Nhân dân để hoàn thành công tác bồi thường GPMB. Yêu cầu đặt ra là phải hoàn thành toàn bộ GPMB hành lang lưới điện toàn tuyến trước 15/8/2025.

Đại diện Trung tâm phát triển quỹ đất phát biểu.
Đại diện Trung tâm phát triển quỹ đất phát biểu.

Ông Sơn yêu cầu các sở và Trung tâm phát triển quỹ đất khu vực Phú Thọ cử lãnh đạo, cán bộ chuyên môn trực tiếp xuống các xã để hỗ trợ, xử lý ngay những khó khăn, vướng mắc phát sinh; phải sớm hoàn thành việc duyệt giá đất để bồi thường cho các hộ dân bị ảnh hưởng của dự án. Đồng thời, đồng chí Phó Chủ tịch UBND tỉnh đồng ý với đề xuất của xã Chân Mộng về việc trung tập cán bộ, công chức có kinh nghiệm, đang phụ trách công tác GPMB dự án này của các xã cũ về xã Chân Mộng để làm việc nhằm đẩy nhanh tiến độ dự án.

Phó Chủ tịch UBND tỉnh Nguyễn Mạnh Sơn phát biểu kết luận.
Phó Chủ tịch UBND tỉnh Nguyễn Mạnh Sơn phát biểu kết luận.

Trước đó, dự án đã được triển khai với nhiều cuộc kiểm tra, họp trực tuyến và chỉ đạo quyết liệt từ các cấp chính quyền và ban ngành liên quan. Ngày 21/5, Thứ trưởng Bộ Công Thương Nguyễn Hoàng Long đã chủ trì hội nghị trực tuyến công tác giải phóng mặt bằng và tình hình thực hiện dự án. Ngày 2/6, Phó Chủ tịch UBND tỉnh Nguyễn Mạnh Sơn đã kiểm tra tiến độ giải phóng mặt bằng, tái định cư Dự án đường dây 500kV. Dự án đường dây 500kV Lào Cai – Vĩnh Yên thuộc danh mục dự án quan trọng Quốc gia, trọng điểm ngành năng lượng.
